사우스다코타 옥수수밭 한복판, 200개 넘는 강철 상자가 하얗게 달아오르고 있어

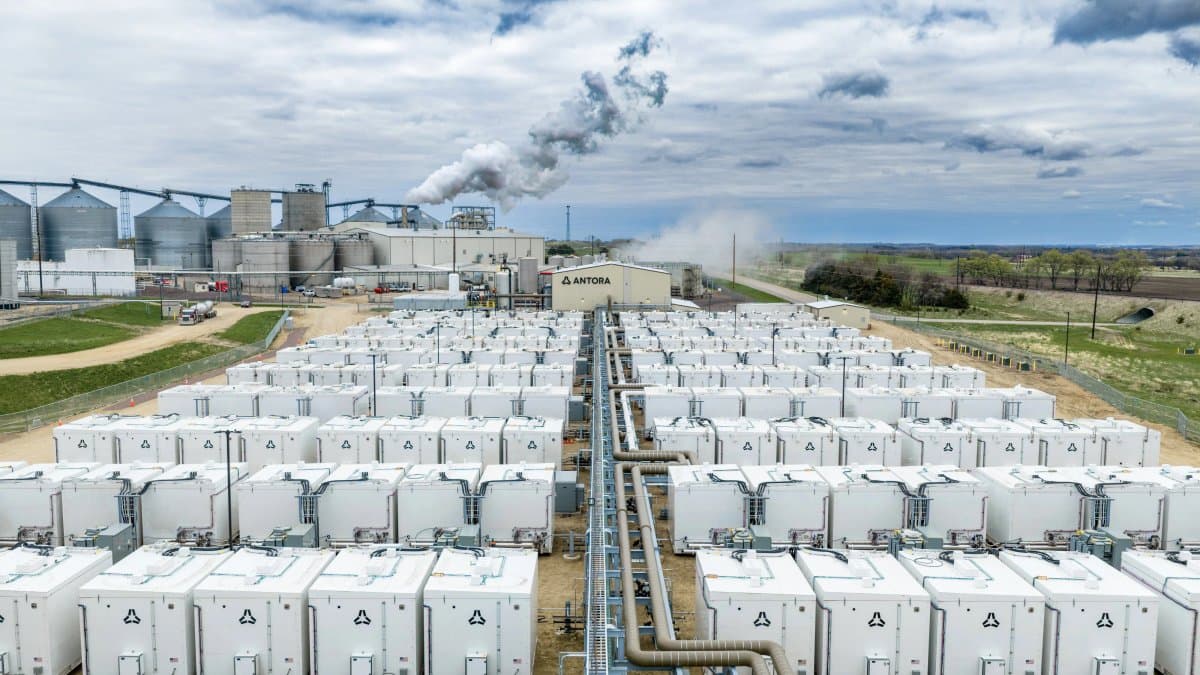

빅스톤시티는 사우스다코타 동쪽 끝, 미네소타 경계에 붙어 있는 인구 400명대의 작은 마을이야. 여기에 POET라는 회사의 에탄올 공장이 있어. 옥수수를 발효시켜 바이오에탄올을 만드는 곳인데, 이 공정에는 어마어마한 양의 증기가 필요해. 지금까지는 그 증기를 천연가스를 태워서 만들었어. 그런데 2026년 5월부터, 이 공장의 증기 일부는 전혀 다른 곳에서 나오기 시작했어. 공장 옆에 늘어선 200개가 넘는 단열 강철 상자. 그 안에는 그냥 탄소 덩어리가 들어 있어. 석탄도 아니고, 리튬도 아니고, 그냥 고체 탄소 블록이야.
이 블록들이 하는 일은 놀랄 만큼 단순해. 밤에 사우스다코타 평원에 바람이 몰아치면 풍력발전 전기가 남아돌고, 도매 전력 가격이 바닥을 기거나 심지어 마이너스로 떨어져. 그때 이 상자들이 전기를 빨아들여서 저항 발열체로 탄소 블록을 벌겋게 달궈. 낮이 되어 전기가 비싸지면, 달아오른 탄소가 뿜어내는 복사열로 증기를 만들어 공장에 밀어 넣어. 캐너리 미디어는 이 장치를 "거대한 토스터"라고 표현했는데, 사실 그 비유가 기술적으로도 꽤 정확해.
그리고 2026년 7월 30일, 이 토스터를 만드는 회사가 5억 5,000만 달러를 들고 왔어. 안토라 에너지(Antora Energy). 시리즈C 라운드고, 회사 발표에 따르면 오버서브스크라이브됐어. G2 벤처파트너스와 이클립스가 공동 주도했고, 리빗 캐피털, 세일즈포스 벤처스, 액티베이트 캐피털, 웨스틀리 그룹, 스텝스톤 그룹, 리버티 뮤추얼 스트래티직 벤처스가 새로 들어왔어. 그리고 클라이너 퍼킨스 회장 존 도어가 개인 자격으로 참여했어. 기존 투자자인 디카보나이제이션 파트너스(블랙록·테마섹), 브레이크스루 에너지 벤처스, 로워카본 캐피털, 트러스트 벤처스, 임팩트 사이언스 벤처스도 다시 지갑을 열었어.
여기서 이상한 점이 하나 있어. 이 회사는 원래 "산업 탈탄소" 스타트업이었어. 제철소, 시멘트 공장, 화학 플랜트에서 나오는 이산화탄소를 줄이겠다는 회사. 그런데 이번 보도자료 제목에는 탈탄소라는 말이 없어. 대신 "급증하는 에너지 수요를 감당하고 미국을 재산업화한다"고 써 있어. 그리고 투자자 명단에는 세일즈포스 벤처스가 있어. 클라우드 소프트웨어 회사의 벤처 부문이 열배터리 회사에 왜 들어왔을까. 답은 하나야. AI 데이터센터.
이 판에 선 사람들 — 안토라, G2, 이클립스, 그리고 존 도어
안토라 에너지는 2017년 스탠퍼드에서 나온 회사야. 공동창업자 겸 CEO는 앤드루 포넥(Andrew Ponec). 원래 이 팀이 파고들던 문제는 "산업용 열"이었어. 세상 사람들은 전기 얘기만 하는데, 실제로 인류가 쓰는 에너지의 상당 부분은 전기가 아니라 열이야. 철을 녹이고, 시멘트를 굽고, 화학 반응을 일으키고, 곡물을 증류하는 데 필요한 건 전자가 아니라 온도거든. 그리고 그 열은 거의 전부 화석연료를 태워서 만들어. 태양광 패널이 아무리 싸져도, 그걸로 1,500도짜리 용광로를 돌리는 건 완전히 다른 문제였어.
안토라의 답은 "저장"이었어. 재생에너지 전기는 이제 충분히 싸. 문제는 해가 지고 바람이 멎으면 사라진다는 거지. 그러면 쌀 때 왕창 받아서, 열의 형태로 며칠씩 붙들고 있다가, 필요할 때 꺼내 쓰면 되잖아. 열로 저장하는 건 전기로 저장하는 것보다 훨씬 싸. 리튬이온 배터리는 kWh당 재료비가 여전히 비싸고, 리튬·니켈·코발트·흑연 같은 공급 제약이 걸린 광물이 필요해. 반면 탄소 블록은 그냥 탄소야. 흔하고, 싸고, 미국 안에서 만들 수 있고, 열화도 거의 없어.
여기서 안토라가 다른 열저장 회사들과 갈라지는 지점이 나와. 대부분의 열배터리는 벽돌이나 돌을 700~750도쯤으로 데워. 그것만으로도 미국 산업 열수요의 약 75%를 커버할 수 있거든. 그런데 안토라는 2,400도까지 올려. 왜 그렇게까지 올리냐면, 그 온도에서는 탄소가 하얗게 빛나기 때문이야. 그 빛을 특수한 반도체 셀로 받아서 전기로 되돌릴 수 있어. 열광전지(thermophotovoltaic, TPV)라고 불러. 태양광 패널이 태양빛을 전기로 바꾸듯이, TPV 셀은 달아오른 탄소가 뿜는 적외선·가시광선을 전기로 바꿔.
이게 얼마나 되는 기술이냐면, 2022년 네이처에 실린 논문에서 MIT와 NREL 연구진이 1.4/1.2eV 이중접합 III-V 셀로 2,400도 방사체 상대 41.1%의 변환 효율을 측정했어. 이 논문의 저자 중 한 명인 앨리나 라포틴을 포함한 계열의 기술이 안토라의 핵심이야. 안토라는 2023년 1월 캘리포니아 서니베일에 세계 최초의 TPV 전용 생산라인을 열었다고 발표했어. 연간 2MW 규모로 시작했지. 40%대 효율이면 웬만한 가스터빈 복합화력(55~64%)보다는 낮지만, 움직이는 부품이 하나도 없는 고체 소자로서는 놀라운 숫자야. 유지보수가 거의 필요 없고, 몇 분이 아니라 몇 초 단위로 출력을 조절할 수 있어.
이번 라운드를 주도한 두 곳도 성격이 뚜렷해. G2 벤처파트너스는 기존 산업에 신기술을 이식하는 데 특화된 그로스 펀드고, 파트너 제이크 타우셔는 "안토라는 지금 당장의 수요를 충족시키고 있다. 규모 있게, 예산 안에서, 고객이 요구하는 빠른 일정으로 배치하고 있다"고 말했어. 이클립스는 제조업·물리적 인프라에 집중하는 펀드야. 파트너 조 패스는 "안토라는 기술을 증명하는 단계를 넘어, 놀라운 속도와 규모로 제조와 배치를 입증하는 단계로 넘어갔다"고 했어. 두 사람 발언의 공통점을 보면 알겠지? '증명'이 아니라 '납기'를 말하고 있어. 기후테크 투자 언어가 아니라 인프라 조달 언어야.
숫자로 뜯어보면
핵심 숫자부터 정리해볼게. 라운드 규모는 5억 5,000만 달러. 밸류에이션은 회사가 공식적으로 밝히지 않았어. 크런치베이스 뉴스는 "회사가 밸류에이션을 공개하지 않았다"고 명시했고, 블룸버그 등 일부 매체가 약 24억 7,000만 달러라고 보도했어. 그러니까 24.7억 달러라는 숫자는 공시가 아니라 보도 기준이라고 생각하는 게 맞아. 누적 조달액도 매체마다 조금씩 달라. 크런치베이스 뉴스는 2017년 창업 이후 총 7억 7,000만 달러라고 했고, 캐너리 미디어는 기업 금융과 프로젝트 파이낸싱을 합치면 약 10억 달러 수준이라고 썼어. 계산 기준이 다르니 둘 다 틀린 건 아니야.
| 항목 | 내용 | 확인 수준 |
|---|---|---|
| 발표일 | 2026년 7월 30일 | 회사 공식 발표 |
| 라운드 | 시리즈C, 5억 5,000만 달러, 오버서브스크라이브 | 회사 공식 발표 |
| 공동 주도 | G2 벤처파트너스, 이클립스 | 회사 공식 발표 |
| 신규 투자자 | 리빗 캐피털, 세일즈포스 벤처스, 액티베이트 캐피털, 존 도어, 웨스틀리 그룹, 스텝스톤 그룹, 리버티 뮤추얼 스트래티직 벤처스 | 회사 공식 발표 |
| 기존 투자자 | 디카보나이제이션 파트너스, 브레이크스루 에너지 벤처스, 로워카본 캐피털, 트러스트 벤처스, 임팩트 사이언스 벤처스 | 회사 공식 발표 |
| 밸류에이션 | 약 24억 7,000만 달러 | 보도 기준 (회사 미공개) |
| 누적 조달 | 7억 7,000만 달러(기업 금융 기준) ~ 약 10억 달러(프로젝트 파이낸싱 포함) | 매체별 상이 |
| 직전 라운드 | 2024년 2월 시리즈B 1억 5,000만 달러, 디카보나이제이션 파트너스 주도 | 회사 공식 발표 |
| 저장 방식 | 고체 탄소 블록, 저항 가열, 최고 약 2,400℃ | 회사·매체 보도 |
| 출력 형태 | 증기·고온 공정열 또는 TPV를 통한 전기 | 회사 공식 자료 |
| TPV 효율 | 2,400℃ 방사체 기준 41.1±1% (실험실 측정) | Nature 2022 논문 |
| 최대 상용 프로젝트 | 사우스다코타 빅스톤시티, POET 에탄올 공장, 5GWh, 배터리 200기 이상 | 회사 공식 발표 |
| 빅스톤 일정 | 착공 후 12개월 이내 에너지 공급 개시, 2026년 5월 커미셔닝, 완전 가동은 2026년 중 예정 | 회사 공식 발표 |
| 첫 파일럿 | 2023년 캘리포니아 프레즈노, 웰헤드 일렉트릭, 5MWh | 매체 보도 |
| 제조 거점 | 캘리포니아 새너제이 3개 동 캠퍼스, 2번째 미국 제조 허브 신설 예정 | 회사 공식 발표 |
| 자금 용도 | 대형 프로젝트 배치, 생산능력 확대, 2번째 제조 허브, 국내 공급망 강화 | 회사 공식 발표 |
빅스톤 프로젝트의 규모감을 잡아보면 이래. 2023년 프레즈노 파일럿이 5MWh였어. 빅스톤은 5GWh야. 딱 1,000배. 3년 만에 1,000배를 키운 거고, 그것도 착공에서 첫 에너지 공급까지 12개월이 안 걸렸어. 이건 에너지 인프라 세계에서 굉장히 이상한 속도야. 가스 발전소 하나 짓는 데 보통 3~5년, 원자로는 10년 넘게 걸리거든. 안토라가 이걸 해낸 방법은 "현장 건설"이 아니라 "공장 제작"이야. 배터리 모듈을 새너제이 공장에서 찍어서 트럭에 실어 보내고, 현장에서는 배관과 배선만 연결해. 반도체 팹이나 데이터센터 프리팹 모듈과 같은 논리야.
그리고 여기에 아무도 잘 안 보는, 그런데 어쩌면 기술보다 더 중요한 조각이 하나 있어. 요금제야. 캐너리 미디어가 지적한 "숨은 혁신"은 안토라가 지역 전력회사 오터테일 파워와 함께 만든 **열 시장 에너지 가격 특례 요금(thermal market energy pricing rider)**이야. 이 요금제는 재생에너지가 남아도는 시간대에만 충전하도록 배터리를 유도하고, 그 대가로 아주 낮은 전력 단가를 줘. 열배터리가 가스 대비 경제성을 갖는 건 하드웨어가 싸서가 아니라, 이런 요금 구조를 규제기관에서 뚫어냈기 때문이야. 다른 주에서 똑같이 복제할 수 있느냐가 이 회사 확장성의 진짜 시험대야.
이번 라운드가 데이터센터를 겨냥한다는 근거도 구체적이야. 캐너리 미디어에 따르면 안토라는 이미 주요 데이터센터 운영사들과 계약을 체결했고, 계획 중인 시스템 규모는 사우스다코타 5GWh의 5~10배 수준이야. 그러니까 25~50GWh짜리 열배터리 단지를 말하는 거야. 다만 어느 하이퍼스케일러인지, 계약 형태가 구속력 있는 오프테이크인지 MOU인지는 공개되지 않았어. 이 부분은 확인된 게 아니라는 걸 분명히 해둘게.
누가 뭘 얻어가나
안토라가 얻는 건 명확해. 시간이야. 열배터리는 하드웨어 제조업이고, 제조업의 승부는 생산능력 곡선에서 갈려. 5억 5,000만 달러는 두 번째 제조 허브를 짓고, 새너제이 캠퍼스 라인을 늘리고, 탄소 블록과 TPV 셀 공급망을 미국 안에 묶어두는 데 쓰여. 그리고 이 돈은 방어벽이기도 해. 지금 안토라가 하려는 건 "고객이 가스터빈 대기줄에 서 있는 동안 우리가 먼저 납품한다"는 경주인데, 그 경주에서 진짜 경쟁자는 다른 스타트업이 아니라 GE 버노바의 생산 슬롯이야. 돈이 없으면 아예 출발선에 못 서.
투자자들이 얻는 건 조금 더 미묘해. G2와 이클립스 입장에서 이건 기후 베팅이 아니라 전력 인프라 베팅이야. 기후테크 펀딩은 사실 좋은 시절이 아니야. 크런치베이스 집계로 2026년 상반기 클린테크 시드~그로스 단계 투자는 150억 달러가 넘었는데, 이는 2025년 총액을 소폭 웃도는 페이스고 2025년은 최근 몇 년 중 최저치였어. 즉 시장 전체는 여전히 얼어 있는데, 그 안에서 "AI 전력"이라는 라벨이 붙은 딜만 유독 뜨겁다는 뜻이야. 안토라의 5억 5,000만 달러는 올해 클린테크 최대급 라운드 중 하나야.
세일즈포스 벤처스의 참여가 특히 재밌어. 소프트웨어 회사의 CVC가 열배터리에 들어오는 건 재무적 수익만 노린 게 아닐 가능성이 높아. AI를 쓰는 모든 소프트웨어 회사는 결국 컴퓨트를 사고, 컴퓨트 가격은 전력 가격에 묶여 있어. 리버티 뮤추얼 스트래티직 벤처스가 들어온 것도 신호야. 보험사는 새로운 인프라 자산군의 리스크를 인수해야 하는 입장이라, 초기에 기술을 들여다볼 이유가 충분해. 존 도어의 개인 참여는 상징성이 커. 그는 2000년대 후반 클린테크 1차 붐에서 크게 데였던 사람이고, 그런 사람이 다시 열저장에 이름을 올린 건 그 자체로 메시지야.
POET 같은 산업 고객이 얻는 건 가격 방어야. 에탄올 생산에서 에너지는 비용의 큰 축이고, 천연가스 가격은 겨울마다 널을 뛰어. 열배터리를 깔면 값싼 잉여 풍력을 몇 년치 고정 단가로 잠글 수 있어. 이건 탈탄소 이전에 헤지야. 사우스다코타 입장에서도 남는 장사인데, 안토라 발표로는 이 프로젝트의 설치·제조 단계에서 300개가 넘는 일자리가 사우스다코타와 캘리포니아에 나뉘어 생겼어.
데이터센터 사업자가 얻는 건 딱 한 가지, 전력 접속 시점이야. 지금 미국에서 AI 데이터센터를 짓는 회사들에게 가장 비싼 자원은 GPU가 아니라 "지금 당장 쓸 수 있는 메가와트"야. 열배터리는 발전소가 아니야. 전기를 만들어내지 못해. 하지만 이미 계약된 재생에너지나 저렴한 야간 계통 전력을 시간 이동시켜서, 접속 용량을 더 알뜰하게 쓰게 해줘. 그리고 임계 광물이 필요 없어서 리튬 공급망 병목을 안 타. 이게 하이퍼스케일러가 흥미를 보이는 이유야.
예전에도 이런 일 있었어 — 성공과 실패
열저장은 새로운 아이디어가 전혀 아니야. 스페인과 미국 남서부에는 2010년대에 지어진 태양열발전소들이 용융염 탱크로 몇 시간씩 열을 저장하고 있었어. 크레센트 듄스라는 네바다 프로젝트가 대표적인데, 이건 실패 사례로 더 유명해. 10억 달러 가까이 들어갔고, 용융염 탱크 누출과 가동률 문제로 오랫동안 멈춰 섰고, 결국 파산 절차를 밟았어. 교훈은 분명했어. 열을 저장하는 물리학은 어렵지 않은데, 그걸 값싸고 고장 안 나게 만드는 엔지니어링이 어렵다는 것. 안토라가 고체 탄소를 쓰는 이유 중 하나도 이거야. 액체는 새고, 굳고, 부식시키지만 고체 블록은 그냥 거기 있어.
클린테크 1차 붐 자체가 거대한 실패의 기억이야. 2006~2011년 실리콘밸리 VC들이 태양광·바이오연료·배터리에 250억 달러 넘게 쏟아부었고, 대부분 날렸어. 솔린드라는 미국 정부 대출보증을 받고도 파산해서 정치적 상징이 됐지. A123 시스템즈도 상장 후 파산했어. 당시 실패의 공통 원인은 "제조 규모 확대 자금이 벤처 자본의 인내심보다 훨씬 많이 필요하다"는 거였어. 지금 안토라가 하려는 게 정확히 그 구간이야. 시리즈C 5억 5,000만 달러는 딱 그 죽음의 계곡을 건너기 위한 돈이고, 건널 수 있을지는 아직 아무도 몰라.
반대로 성공 사례도 있어. 테슬라의 에너지 저장 사업이 그래. 2015년 파워팩으로 시작할 때만 해도 회의론이 많았는데, 남호주 혼스데일 프로젝트가 실제 계통에서 주파수 조정으로 돈을 벌면서 판도가 바뀌었어. 지금 계통용 리튬이온 저장은 완전히 주류가 됐지. 핵심은 첫 대형 레퍼런스 프로젝트가 "실제로 돌아가고, 실제로 정산된다"는 걸 보여준 순간이었어. 빅스톤이 안토라에게 혼스데일 같은 역할을 할 수 있느냐가 관건이야. 다만 빅스톤은 아직 완전 가동 전이고, 여러 해에 걸친 가동률 데이터가 없어. 지금 판단하긴 일러.
그리고 최근의 뼈아픈 사례가 하나 더 있어. 노스볼트야. 유럽 배터리 자립의 희망으로 150억 달러 넘게 조달했지만, 생산 수율을 못 잡고 2024년 파산 보호를 신청했어. 자본이 부족해서 죽은 게 아니라, 자본이 넘치는 상태에서 제조 실행에 실패해서 죽었어. 열배터리는 리튬 셀보다 훨씬 단순한 물건이지만, "단순한 물건을 수천 개 똑같이 만들어 제때 배송하는 것"은 별개의 역량이야. 안토라가 빅스톤에서 200기를 12개월 안에 깔았다는 사실이 중요한 이유가 여기 있어. 이건 파일럿 성공이 아니라 반복 생산 성공의 증거거든.
경쟁자들은 어떻게 받아치나
가장 직접적인 경쟁자는 론도 에너지(Rondo Energy)야. 이쪽은 벽돌을 쓰고 온도는 대략 750도급이야. 창업자 존 오도넬은 "산업 열수요의 대부분은 초고온이 필요 없다"는 입장이고, 실제로 750도면 미국 산업 열수요의 약 75%를 커버해. 론도는 2025년 10월 캘리포니아의 한 연료 시설에서 100MWh급 히트 배터리를 가동했고, 독일 코베스트로 브룬스뷔텔 공장에도 100MWh 유닛을 짓고 있어서 2026년 말 가동 예정이야. 마이크로소프트, 아람코 벤처스, SABIC이 투자자로 들어와 있어. 다만 조달 규모는 안토라보다 훨씬 작아. 총 1억 달러 남짓에서 1억 6,000만 달러 이상까지 매체별로 집계가 갈리는데, 어느 쪽이든 안토라의 이번 한 라운드보다 작아. 자본 격차가 이번에 확 벌어진 거야.
포스 파워(Fourth Power)는 MIT에서 나온 회사인데, 액체 주석을 흑연 블록 사이로 순환시켜 2,400도급 열을 저장하고 TPV로 회수하는 방식이야. 안토라와 원리가 가장 비슷해. 2025년 9월 뮌헨리 벤처스 주도로 2,000만 달러 시리즈A+를 받았어. 기술적으로는 흥미롭지만 자본 규모가 두 자릿수 배 차이라, 지금 국면에서는 같은 링에 있다고 보기 어려워. 몰타(Malta Inc.)는 구글 X에서 스핀아웃한 용융염 방식인데, 스페인 푸에르토야노에 14MWh 데모 사이트를 열었어. 규모가 아직 데모 단계야.
폼 에너지(Form Energy)는 결이 좀 달라. 철-공기 배터리로 100시간 방전을 노리는 회사고, 웨스트버지니아 기가팩토리에서 출하를 시작했어. 미네소타 그레이트리버에너지 프로젝트가 2026년 중 완전 가동 예정이고, 2026년 3월에는 아일랜드에 10MW/1,000MWh 시스템을 2029년까지 배치하기로 합의했어. 폼은 전기를 넣어 전기를 빼는 회사고, 안토라는 전기를 넣어 주로 열을 빼는 회사야. 겹치는 구간은 데이터센터 백업 전력 정도인데, 그 구간에서는 정면충돌이 가능해.
진짜 무서운 경쟁자는 스타트업이 아니야. 가스터빈이야. GE 버노바의 가스터빈 수주 잔고는 2026년 1분기 100GW에서 2분기 116GW로 늘었고, 회사는 연말까지 최소 125GW 계약을 예상하고 있어. 문제는 생산능력이야. 유틸리티다이브 보도에 따르면 GE 버노바의 대형 가스터빈 생산능력은 2026년 20GW, 2028년 24GW, 2030년 목표 30GW야. 지금 예약을 넣으면 2031년 인도분을 받고, 주요 제조사 전반에서 8년짜리 리드타임이 흔해졌어. 다시 말해 가스는 이겼지만 줄이 너무 길어. 이게 열배터리에게 열린 창문이야.
SMR(소형모듈원자로)도 데이터센터 진영의 단골 카드지만, 시간 축이 완전히 달라. 대부분의 SMR 설계는 2030년대 초반 상업 운전을 목표로 하고 있어서, 2027~2028년에 전력이 필요한 하이퍼스케일러에게는 답이 안 돼. 안토라의 진짜 세일즈 포인트는 효율도 가격도 아니고 "12개월"이라는 숫자야. 착공에서 공급까지 1년. 이 숫자를 다른 프로젝트에서도 반복할 수 있으면 이 회사는 이기고, 빅스톤이 유일한 예외로 남으면 이 회사는 그냥 잘 만든 파일럿 회사가 돼.
그리고 카운터플레이가 하나 더 있어. 유틸리티 자체야. 열배터리의 경제성은 앞서 말한 특례 요금에 달려 있는데, 전력회사가 대형 산업 부하와 데이터센터에 별도 요금제를 설계하기 시작하면 판이 바뀌어. 어떤 주에서는 유틸리티가 직접 저장 자산을 요금기저에 올려 소유하려 할 수도 있고, 그러면 안토라는 파트너가 아니라 공급업체 위치로 밀릴 수 있어. 규제는 이 회사의 최대 우군이자 최대 리스크야.
그래서 뭐가 달라지는데
AI 인프라를 짓는 사람이라면 계산에 변수 하나가 추가돼. 지금까지 데이터센터 부지 선정은 광섬유, 용수, 그리고 전력 접속 대기줄 순번으로 결정됐어. 2026년 초 기준 미국 계통 접속 대기열에는 약 2,600GW의 발전·저장 프로젝트가 쌓여 있고, 이는 미국 전체 가동 설비의 두 배가 넘어. ERCOT 하나만 봐도 대형 부하 대기열이 410GW고 그중 87%가 데이터센터야. 열배터리는 이 줄을 없애주지 않아. 대신 이미 확보한 접속 용량을 24시간 꽉 채워 쓰게 해줘. 접속 용량이 병목이면, 이용률을 끌어올리는 게 새 용량을 기다리는 것보다 빨라.
개발자·엔지니어라면 조금 다르게 봐야 해. 컴퓨트 단가에서 전력이 차지하는 비중은 계속 커지고 있어. EIA는 2026년 1월 발표에서 데이터센터를 동력으로 2000년 이후 가장 강한 4년 전력 수요 성장을 전망했어. 골드만삭스 추정으로는 미국 데이터센터 전력 수요가 2025년 31GW에서 2026년 41GW, 그다음 해 66GW로 늘어. 전력이 비싸지면 추론 단가가 올라가고, 그러면 모델을 언제 어디서 돌릴지가 아키텍처 결정이 돼. 야간에 배치 추론을 몰아 돌리는 스케줄링이 이미 일부 사업자에게는 현실적인 비용 절감 수단이야.
투자자라면 이 딜을 기후 펀드 카테고리에서 꺼내서 봐야 해. 지금 열배터리에 붙는 밸류에이션은 탄소 감축 크레딧이 아니라 AI 전력 수요에 대한 콜옵션이야. 즉 AI 캐펙스 사이클이 꺾이면 이 밸류에이션도 같이 꺾여. 반대로 사이클이 유지되면 안토라는 매출 인식이 상당히 빠른 하드웨어 회사가 돼. 확인해야 할 지표는 딱 세 개야. 계약된 데이터센터 오프테이크가 구속력 있는 물량인지, 두 번째 제조 허브의 위치와 가동 시점, 그리고 빅스톤의 실제 연간 이용률. 밸류에이션 24.7억 달러는 회사가 확인해주지 않은 숫자라는 것도 계속 기억해둬.
중공업 종사자라면 이 뉴스가 가장 실질적일 수 있어. 제철, 시멘트, 화학, 식품 가공은 전기화가 가장 어려운 분야로 꼽혀 왔어. 열배터리는 공정을 뜯어고치지 않고 증기 배관만 갈아 끼우면 되는 접근이라, 진입 장벽이 상대적으로 낮아. 다만 안토라가 지금 데이터센터 쪽으로 무게중심을 옮기는 중이라면, 중소 산업 고객의 순번이 뒤로 밀릴 가능성도 있어. 대형 하이퍼스케일러가 5~10배 큰 물량을 들고 오면 공장 라인은 그쪽부터 채워지거든.
그냥 전기 요금 내는 사람이라면 양방향 영향이 있어. 좋은 쪽은 열배터리가 잉여 재생에너지를 흡수해서 커테일먼트를 줄이고 계통 부담을 낮춘다는 것. 나쁜 쪽은 데이터센터 수요 자체가 소매 전기요금을 밀어 올린다는 것. 미국 여러 주에서 데이터센터 요금 배분을 둘러싼 규제 다툼이 이미 벌어지고 있어. 안토라 같은 회사가 이 싸움을 끝내주지는 않아. 다만 새 발전소 없이 기존 전력을 더 잘 쓰게 만든다면, 요금 인상 압력을 조금은 줄일 수 있어. 그 '조금'이 얼마인지는 아직 아무도 몰라.
정책을 보는 사람이라면 이번 보도자료 제목의 "재산업화(Reindustrialize America)"라는 단어를 눈여겨봐. 2026년 미국에서 에너지 스타트업이 자기를 파는 방식이 바뀌었다는 신호야. 기후가 아니라 제조업 일자리, 공급망 주권, 임계 광물 회피가 세일즈 포인트가 됐어. 안토라가 "리튬·니켈 같은 공급 제약 광물이 필요 없다"고 강조하는 건 기술 설명이 아니라 정치적 포지셔닝이기도 해. 보조금 환경이 어떻게 바뀌든 살아남을 문장을 고른 거지.
🥄 남은 궁금증 세 가지
— 그래서 나랑 무슨 상관이야? 당장은 없어. 다만 네가 클라우드 요금을 내는 회사에 있다면, 2027~2028년 컴퓨트 단가는 GPU 공급보다 전력 공급에 더 좌우될 가능성이 높아. 그때 전력을 미리 확보한 사업자와 아닌 사업자의 가격이 갈릴 거야.
— 열배터리가 진짜 가스터빈을 대체할 수 있어? 전면 대체는 아니야. 열배터리는 발전소가 아니라 저장 장치라서, 넣을 전기가 없으면 아무것도 못 해. 다만 가스터빈이 8년 대기줄에 걸려 있는 지금은 "대체"가 아니라 "그동안 버티는 수단"으로 팔리고 있고, 그 시장만 해도 충분히 커.
— 이번 밸류에이션 24.7억 달러는 확실한 숫자야? 아니야. 회사는 밸류에이션을 공개하지 않았고, 크런치베이스 뉴스는 명시적으로 "미공개"라고 썼어. 24.7억 달러는 일부 매체가 보도한 수치라 단정하긴 일러. 5억 5,000만 달러라는 라운드 규모와 투자자 명단은 회사가 직접 밝힌 확정 사실이야.
